Plánovaná odstávka ve firmě: jak zajistit náhradní zdroj
Přišlo oznámení o odstávce? Elektrocentrálu vybereme podle hlavního jističe, dovezeme ji a v den odstávky ji připojí váš elektrikář nebo náš technik. Ozveme se do hodiny.
Na plánovanou odstávku vám dovezeme elektrocentrálu vybranou podle hlavního jističe a v den odstávky ji k rozvaděči připojí váš elektrikář, nebo náš technik. K jističi 3 × 63 A stačí stroj 60 kVA, k 3 × 100 A stroj 100 kVA a k 3 × 250 A stroj 220 kVA. Výroba, chlazení i kancelář pak běží, zatímco distributor pracuje na síti.
Plánovanou odstávku musí distributor (ČEZ Distribuce, EG.D, PREdistribuce) oznámit nejméně 15 dní předem, jak ukládá energetický zákon v § 25 odst. 5. Na zajištění zdroje je to dost času.
V kostce
- Poptejte hned po oznámení. Termín stroje drží potvrzená nabídka.
- Výkon podle hlavního jističe s rezervou 20 %: například 3 × 100 A znamená stroj 100 kVA za 3 850 Kč na den bez DPH.
- Stroj se připojí, až když je firma odpojená od sítě distributora. Elektrikář při tom zkontroluje, že jsou fáze zapojené ve správném pořadí.
- Osmihodinovou odstávku pokryje jedna denní sazba, protože platí na kalendářní den až do 12 motohodin.
- Zátěžová zkouška na plný výkon předchází každému pronájmu.
Máte v ruce oznámení o odstávce? Napište nám datum, čas začátku a konce a hodnotu hlavního jističe. Do hodiny se ozveme s návrhem stroje a cenou. Výkon za vás spočítá technik. Poptat stroj na odstávku
Jak zajistit náhradní zdroj, když přijde oznámení o odstávce?
Stačí pět kroků. Vy nám pošlete údaje z prvních dvou, zbytek zařídíme spolu.
- Opište termín z oznámení. Datum, čas začátku a konce a adresu odběrného místa.
- Zjistěte hlavní jistič. Hodnotu v ampérech najdete přímo na jističi u hlavního vypínače, nebo na faktuře za elektřinu jako hlavní jistič či rezervovaný příkon. Rozhodněte, jestli zálohovat celý provoz, nebo jen to, co nesmí stát: chlazení, linku, servery.
- Pošlete poptávku. S návrhem stroje a cenou se ozveme do hodiny. Potvrzenou nabídkou máte stroj na svůj termín rezervovaný.
- Domluvte zapojení. V 90 % případů zapojuje váš elektrikář, který zná vaši instalaci. Předáme mu stroj s připojenými vodiči. Když elektrikáře nemáte, přijede náš technik.
- Den odstávky a protokol. Stroj převezme provoz, po obnovení sítě se vše vrátí do původního stavu a podepíšete předávací protokol.
Poptávku často zařizuje nákup nebo asistentka a kilovoltampéry řešit nemusí. Stačí termín, adresa a fotka jističe. Co dalšího se hodí, rozebírá návod Co si připravit, než poptáte elektrocentrálu.
Kdy poptat stroj, když je odstávka za dva týdny?
Hned, jak oznámení dorazí. Distributor musí plánovanou odstávku ohlásit nejméně 15 dní předem a firmy obvykle chtějí mít zdroj potvrzený zhruba týden dopředu. Zbude tak čas prohlédnout rozvaděč, odkrokovat kabel a domluvit se s elektrikářem.
Když oznámení zapadlo a odstávka je zítra, zavolejte. Když to spěchá, vyjedeme i večer nebo o víkendu. Obchod pro Čechy 722 008 007, pro Moravu 722 008 009.
Jaký výkon elektrocentrály na odstávku podle hlavního jističe?
Hodnotu hlavního jističe v ampérech vynásobte 0,69 a přidejte rezervu 20 %. Vyjde výkon v kVA, ke kterému vyberete nejbližší větší stroj.
| Hlavní jistič | Výkon přípojky | S rezervou 20 % | Stroj | Cena za den bez DPH |
|---|---|---|---|---|
| 3 × 63 A | 43,6 kVA | 52,4 kVA | 60 kVA | 3 190 Kč |
| 3 × 100 A | 69,3 kVA | 83,1 kVA | 100 kVA | 3 850 Kč |
| 3 × 160 A | 110,9 kVA | 133,0 kVA | 150 kVA | 4 690 Kč |
| 3 × 250 A | 173,2 kVA | 207,8 kVA | 220 kVA | 5 700 Kč |
Jistič udává, kolik přípojka nejvýš unese, ne kolik firma právě odebírá. Pro zálohu celé firmy tak vyjde stroj spíš větší, než opravdu potřebujete. Když chcete zálohovat jen chlazení a jednu linku, vyjde menší stroj ze součtu spotřebičů v kalkulačce výkonu. Technik počítá i s tím, že kompresory a čerpadla potřebují při startu víc proudu než za chodu.
Nechcete přepočítávat ampéry? Vyfoťte hlavní jistič nebo stranu faktury s rezervovaným příkonem a fotku pošlete e-mailem s adresou a termínem odstávky. Technik z ní vybere stroj. Poslat fotku jističe
Které elektrocentrály se na odstávku ve firmě hodí?
Pro výrobu a průmyslové provozy nejčastěji pronajímáme generátory 60, 100 a 220 kVA, podle jističe a toho, co má běžet. Všechny tři jsou mobilní na přívěsu do 3,5 t, takže je dovezeme tahacím autem za 23 Kč/km bez DPH.
Elektrocentrála 60 kVA: 3 190 Kč na den
48 kW, hmotnost 1,9 t, rozvaděč 2 × 32 A a 1 × 63 A plus svorky, nádrž 190 l. Při poloviční zátěži spotřebuje 6 až 8 l nafty za hodinu, plná nádrž tedy vydrží přes 20 hodin. Sedí k jističi do 3 × 63 A. Elektrocentrála 60 kVA
Elektrocentrála 100 kVA: 3 850 Kč na den
80 kW, hmotnost 2,4 t, rozvaděče 2 × 32 A a 2 × 63 A, nádrž od 200 l. Při poloviční zátěži vychází spotřeba zhruba na 10 až 12 l/h a nádrž na více než 16 hodin. Pro jistič 3 × 100 A. Elektrocentrála 100 kVA
Elektrocentrála 220 kVA: 5 700 Kč na den
176 kW, hmotnost 3,5 t, rozvaděč 2 × 32 A, 2 × 63 A a 2 × 125 A, výstup Powerlock 400 A, nádrž od 400 l. Je připravená na automatický přepínač ATS, který ji sám zapne při výpadku sítě, a dá se spojit s dalším strojem pro větší výkon. Pro jistič 3 × 250 A. Elektrocentrála 220 kVA
Spotřebu u 100 a 220 kVA uvádíme odhadem. Větší provoz pokryjí stroje 400 až 1 600 kVA, které vozíme kamionem za 44 Kč/km bez DPH. Přehled všech výkonů je v katalogu elektrocentrál.
Jak probíhá den odstávky?

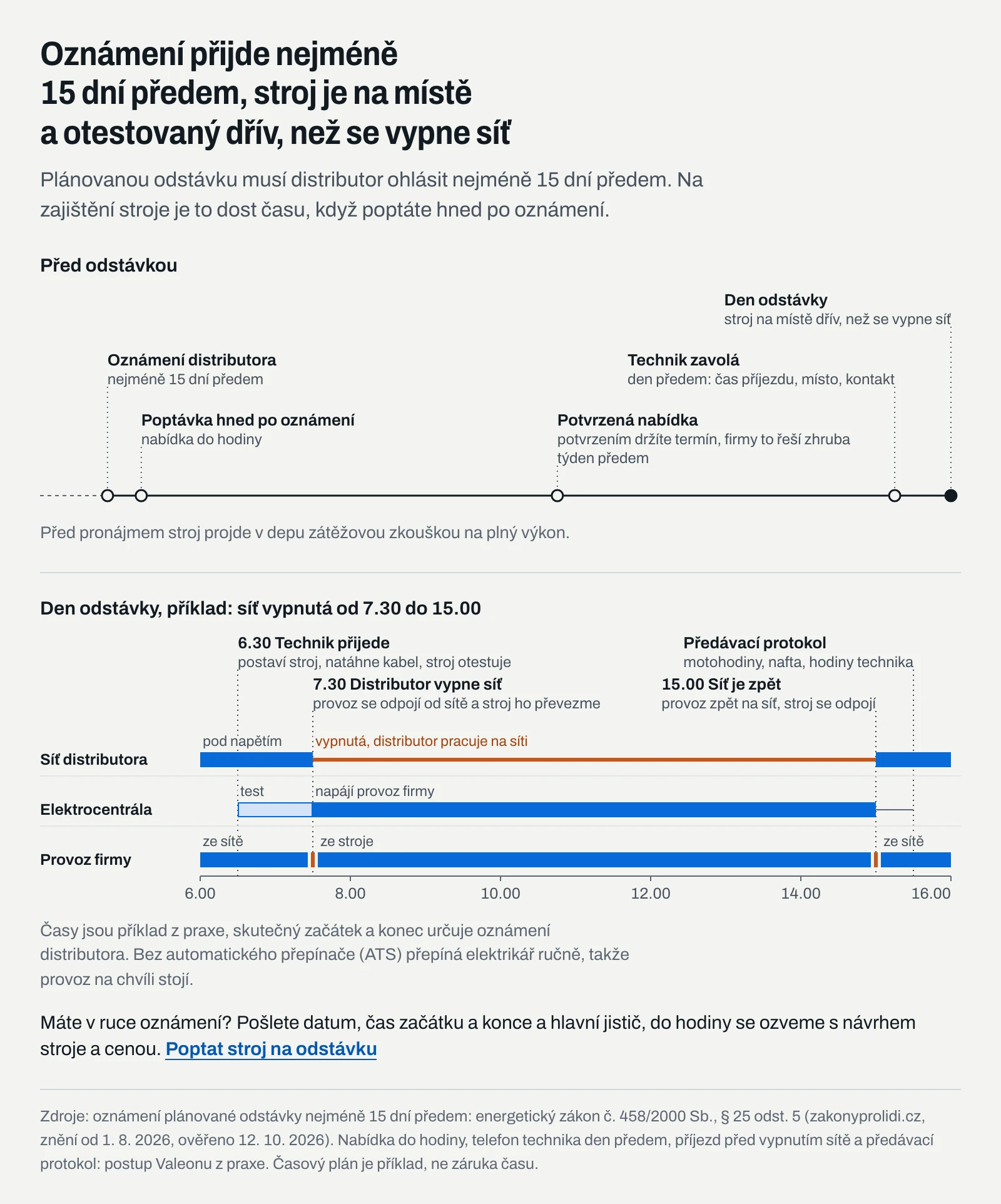

Stroj stojí na místě a je otestovaný dřív, než distributor vypne síť. Provoz se na něj přepne po vypnutí přívodu a po obnovení dodávky se vrátí zpět na síť. Takhle vypadá třeba odstávka od 7.30 do 15.00:
| Kdy | Co se děje |
|---|---|
| před pronájmem | Stroj projde v depu zátěžovou zkouškou na plný výkon. |
| den předem | Technik zavolá a potvrdí čas příjezdu, místo pro stroj a kontakt na člověka na místě. |
| 6.30 | Technik přijede hodinu před vypnutím, postaví stroj, natáhne kabel k rozvaděči a stroj otestuje. |
| 7.30 | Distributor vypne síť. Elektrikář odpojí firmu od sítě, připojí ji ke stroji a zkontroluje, že fáze jsou ve správném pořadí. Stroj převezme provoz. |
| během odstávky | Výroba, chlazení a kanceláře běží ze stroje. Technik zůstává na místě, nebo je na telefonu. |
| 15.00 | Síť je zpět pod napětím. Provoz se vrátí na síť, stroj se odpojí a vše se uvede do původního stavu. |
| po přepnutí | Podpis předávacího protokolu s fotodokumentací: motohodiny, nafta a hodiny technika. Pak technik se strojem odjíždí. |

Proč připojení patří elektrikáři: když se prohodí fáze, motory, čerpadla a kompresory se roztočí obráceně a špatně připojený stroj může spálit technologii za miliony. Elektřina navíc zabíjí. Firmu je také nutné odpojit od sítě, aby proud ze stroje neohrozil techniky distributora, kteří na vedení pracují.
Bez automatiky přepíná elektrikář ručně a chvíli to trvá. Automatický přepínač ATS stroj při výpadku sítě sám nastartuje a přepne na něj provoz. Kde nesmí vypadnout ani krátce, například řízení linky nebo servery, domluvíme připojení bez výpadku. Na ATS jsou připravené mobilní stroje 15 až 220 kVA.
Chcete u přepnutí našeho technika? Pošlete nám čas začátku odstávky a technik dorazí s předstihem, aby byl stroj otestovaný před vypnutím sítě. Před spuštěním vám ukážeme, co na stroji sledovat, a servis máte na telefonu. Domluvit technika na odstávku
Vyplatí se elektrocentrála na jednodenní odstávku?
Firmě od zhruba 30 až 40 lidí se podle naší praxe vyplatí: náklad na stroj se rozpočítá na stovky odpracovaných hodin. U provozu se třemi lidmi to smysl obvykle nedává, pokud nejde o chlazení zboží nebo drahý materiál ve výrobě.
Příklad: výroba s 35 lidmi, jistič 3 × 100 A, odstávka 8 hodin, stroj odebírá kolem 40 kW.
| Položka | Výpočet | Cena |
|---|---|---|
| Elektrocentrála 100 kVA | 1 denní sazba (do 12 motohodin) | 3 850 Kč |
| Doprava tahacím autem | například 40 km od depa, čtyři jízdy: dvě se strojem (přivezení, odvoz) 2 × 40 × 23 Kč a dvě bez stroje 2 × 40 × 21 Kč | 3 520 Kč |
| Kabel 125 A, 25 m | 1 den | 400 Kč |
| Nafta | zhruba 80 až 96 l (8 hodin při 40 kW) | podle skutečnosti |
| Zapojení technikem | když nezapojuje váš elektrikář | podle nabídky |
Stroj, doprava a kabel dělají 7 770 Kč. I kdyby s naftou a technikem vyšla celá zakázka na 14 000 Kč, při 35 lidech a 8 hodinách (280 odpracovaných hodin) je to zhruba 50 Kč na hodinu práce, která by jinak neproběhla. K tomu připočtěte zboží v chladicích boxech, které by se bez proudu mohlo zkazit, a nové najetí linek po výpadku.
Spočítáme to na vašich číslech. Napište adresu, termín a jistič. V nabídce uvidíte stroj, dopravu a kabely po položkách a co v ní odsouhlasíte, to zaplatíte. Naftu a práci technika účtujeme podle předávacího protokolu. Chci nabídku na odstávku
Má firma nárok na náhradu škody za plánovanou odstávku?
Zpravidla ne. Energetický zákon při plánovaných pracích na síti právo na náhradu škody vylučuje (§ 25 odst. 7). Výjimkou je, když distributor odstávku řádně neoznámí, nebo když poruchu prokazatelně zaviní. Ušlou výrobu z řádně ohlášené odstávky si tedy firma nese sama.
Co připravit pro rychlou nabídku?
Stačí sedm údajů, které má technik nebo údržba ve firmě po ruce:
- datum a čas začátku a konce odstávky z oznámení distributora,
- adresu odběrného místa a místo, kde může stroj stát, včetně příjezdu pro přívěs,
- hodnotu hlavního jističe nebo rezervovaný příkon z faktury, případně seznam toho, co musí běžet,
- délku kabelu od stroje k rozvaděči, stačí ji odkrokovat,
- typ koncovek v rozvaděči: oka, Powerlock, nebo šroubovací svorky (když nevíte, stačí fotka),
- kdo zapojí: váš elektrikář, nebo náš technik,
- jméno a telefon člověka, který bude v den odstávky na místě.
Fotku rozvaděče a místa připojení pošlete na info@valeon.cz, technikovi ušetří dotazy.
Komu jsme už provoz zálohovali?
- McDonald's, záloha restaurace. Kuchyně, chlazení a pokladny běžely z centrály po celou dobu odstávky sítě.
- Mlékárna, chlazení výroby. Záložní napájení výrobního provozu, kde každá hodina bez proudu znamená ztrátu šarže.
- Pekárna. „Díky firmě Valeon jsme dokázali dopéct chléb při odstávce elektřiny. Tímto jsme nenaštvali zhruba 300 zákazníků, kterým bychom chleba nedodali.“ (Libor Kepák, recenze)
Pokud u vás při odstávce rozhoduje hlavně chlazení, podívejte se, jak zálohujeme provozy, které nesmí vypnout, a s jakým rozběhem kompresorů počítat.
Časté otázky k odstávce ve firmě
Musí být u stroje celou odstávku technik?
Ne, trvalá obsluha není podmínkou. Stroj běží sám a servis je na telefonu. Technika na přepnutí nebo obsluhu po celou dobu odstávky si domluvíte v nabídce.
Kdo doplňuje naftu?
My, naši technici mají školení ADR na převoz nafty. Stroje 60 až 220 kVA vydrží osmihodinovou odstávku na vlastní nádrž, když jedou na polovinu výkonu.
Můžeme si stroj zapojit sami?
Připojit stroj k rozvodu má elektrikář. Když ho máte, zapojí ho on a my předáme stroj s připojenými vodiči. Jinak pošleme našeho technika.
Kolik stojí den pronájmu na odstávku?
Podle výkonu od 2 400 Kč za 15 kVA do 42 000 Kč za 1 600 kVA na den bez DPH, například 100 kVA za 3 850 Kč. Den znamená kalendářní den a nejvýš 12 motohodin. Doprava, nafta a zapojení se platí zvlášť a uvidíte je v nabídce.
Co když se odstávka protáhne?
Stroj běží dál a naftu doplníme. Když stroj v jednom kalendářním dni běží déle než 12 hodin, účtuje se druhá denní sazba (24 hodin chodu za den jsou dvě sazby).
Naskočí stroj sám, když síť vypadne?
Ano, když ho připojíme přes automatický přepínač ATS. Stroj při výpadku sám naskočí, a jakmile se proud vrátí, přepne provoz zpátky na síť.
Odstávku máte v kalendáři? Pošlete termín a jistič přes poptávku a do hodiny máte návrh stroje i s cenou. Raději telefonujete? Čechy 722 008 007, Morava 722 008 009. Odeslat poptávku
